Contrairement à l’idée reçue, un calendrier de chantier n’est pas une simple liste de tâches. C’est une chaîne de dépendances critiques où chaque maillon doit être parfaitement positionné pour éviter la paralysie du projet.

  • L’ordre des corps de métier (ex: électricité et plomberie avant la fermeture des murs) est une séquence technique non négociable.
  • La commande des matériaux à long délai de livraison (notamment les fenêtres) doit être effectuée des mois à l’avance, bien avant le début des travaux de finition.

Recommandation : Cessez de subir votre échéancier. Maîtrisez sa logique séquentielle pour piloter activement votre projet, anticiper les goulots d’étranglement et faire respecter les délais.

Vous vivez dans la poussière, jonglant avec le bruit et un quotidien bouleversé. Chaque jour qui passe, la promesse d’un chantier terminé semble s’éloigner. Le retard de « quelques jours » annoncé par l’entrepreneur se transforme en semaines, puis en mois. Pour une famille qui endure les travaux, cette situation est plus qu’un simple désagrément; c’est une source de stress financier et émotionnel considérable. On vous a conseillé de faire un calendrier, peut-être même un beau diagramme de Gantt, mais ces outils restent impuissants si vous ne comprenez pas la logique implacable qui gouverne un chantier de rénovation.

Le problème fondamental n’est pas de lister des tâches, mais de maîtriser leur ordre d’exécution. Un chantier n’est pas une série d’actions parallèles, mais une séquence de dépendances où chaque étape conditionne la suivante. Oublier ce principe, c’est s’exposer à l’effet domino : une seule erreur de séquençage peut paralyser tous les corps de métier, engendrer des coûts pour défaire et refaire, et transformer votre projet de rêve en cauchemar logistique.

Cet article n’est pas une autre liste de conseils génériques. Il s’agit d’un guide stratégique, pensé comme un chargé de projet construction vous parlerait. Nous allons décortiquer le chemin critique d’un chantier, c’est-à-dire la séquence d’opérations dont la chronologie est inaltérable. En comprenant le « pourquoi » derrière chaque étape — pourquoi l’électricien doit absolument passer avant le plâtrier, pourquoi la commande des fenêtres est l’un des premiers actes à poser —, vous passerez du statut de spectateur anxieux à celui de pilote informé, capable d’anticiper les blocages et de dialoguer d’égal à égal avec vos entrepreneurs.

Pour naviguer efficacement à travers les complexités de votre projet, cet article est structuré pour suivre la logique d’un chantier. Explorez les sections ci-dessous pour maîtriser chaque étape cruciale du calendrier et reprendre le contrôle de votre échéancier.

Pourquoi l’électricien doit-il passer absolument avant la fermeture des murs ?

La question n’est pas une préférence, mais une nécessité absolue dictée par la physique du bâtiment. Une fois les divisions (les « murs de 2×4 ») montées, une phase critique s’ouvre : celle de la « mécanique brute ». C’est à ce moment que les plombiers et les électriciens tirent leurs tuyaux et leurs fils à travers la structure de bois. Tenter d’inverser cette séquence est l’une des erreurs les plus coûteuses. Comme le souligne une analyse sur la gestion de projet, l’un des plus grands générateurs de stress et de retards sur un chantier est la mauvaise coordination des corps de métier. Imaginez devoir ouvrir un mur fraîchement isolé, tiré à quatre épingles et peint, simplement pour ajouter une prise de courant oubliée. Le coût n’est pas seulement financier (matériaux, main-d’œuvre pour démolir et reconstruire), il est aussi moral et temporel.

Le passage de l’électricien avant la pose de l’isolant, du pare-vapeur et du gypse (placoplâtre) est un point de contrôle non négociable. Toute l’infrastructure électrique – gaines, boîtiers pour les prises, interrupteurs, sorties pour luminaires, circuits dédiés pour les appareils énergivores comme la thermopompe ou la borne de recharge – doit être méticuleusement installée et, surtout, inspectée. Au Québec, un maître électricien certifié par la Corporation des maîtres électriciens du Québec (CMEQ) doit valider l’installation avant que vous ne puissiez la cacher. Fermer les murs sans cette approbation est illégal et extrêmement dangereux, sans compter que cela vous sera refusé par l’inspecteur municipal, bloquant ainsi tout le reste du chantier.

Cette étape est le parfait exemple d’une dépendance séquentielle : la fermeture des murs dépend de l’inspection électrique, qui dépend elle-même de la finalisation du filage. Ignorer cet ordre vous garantit des retards et des surcoûts importants.

Plan d’action : Votre check-list pré-fermeture des murs selon le Code de construction du Québec

  1. Validation du filage : Faire valider l’intégralité du filage électrique par un maître électricien certifié CMEQ. Exigez un rapport ou une attestation.
  2. Vérification des emplacements : Parcourir chaque pièce avec le plan approuvé et vérifier physiquement l’emplacement de toutes les boîtes électriques (prises, interrupteurs, luminaires).
  3. Circuits spécialisés : S’assurer que les circuits dédiés aux plinthes électriques, thermostats, cuisinière et sécheuse sont correctement positionnés et de calibre adéquat.
  4. Sorties futures : Confirmer que les sorties prévues pour des ajouts futurs, comme les thermopompes murales ou les bornes de recharge pour véhicule électrique, sont bien en place.
  5. Approbation écrite : Obtenir une approbation écrite de l’électricien et, si requise par votre municipalité, de l’inspecteur en bâtiment, avant de commander la pose du pare-vapeur et de l’isolant.

Comment commander vos fenêtres au bon moment pour ne pas bloquer le chantier ?

Dans la chaîne logistique d’un chantier, les fenêtres et portes extérieures représentent souvent le plus grand goulot d’étranglement. Leur délai de fabrication et de livraison, qui peut s’étendre de 10 à 16 semaines, voire plus en période de forte demande, en fait un élément à gérer de manière proactive et non réactive. Attendre que la charpente soit terminée pour passer commande est une erreur de débutant qui garantit une pause forcée de plusieurs mois sur votre chantier. Pourquoi ? Car sans fenêtres, le bâtiment n’est pas « clos et couvert ». Il est impossible de procéder à l’isolation, à la pose du pare-vapeur, à l’électricité, au plâtre et à la finition intérieure, car tout serait exposé aux intempéries.

La commande doit donc être initiée très tôt dans le processus. L’étape cruciale est la prise de mesures des ouvertures brutes réelles. Celles-ci ne peuvent être prises avec une précision millimétrique qu’une fois la charpente (les murs extérieurs) entièrement montée. Dès cet instant, le chronomètre est lancé. Le charpentier ou le chargé de projet doit immédiatement transmettre ces mesures au fournisseur de fenêtres pour lancer la production. Avec la reprise prévue de la construction résidentielle au Québec, les carnets de commandes des manufacturiers sont pleins, rendant l’anticipation encore plus vitale.

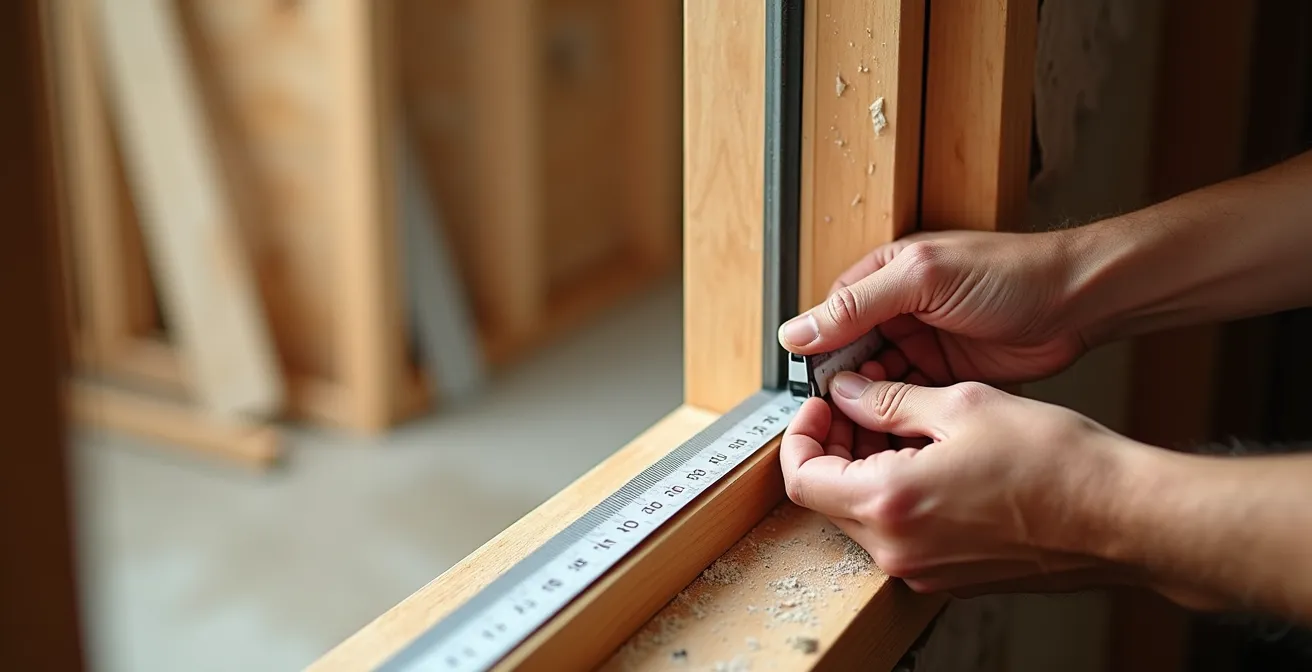

Charpentier mesurant une ouverture de fenêtre dans une charpente en bois sur un chantier résidentiel

La gestion de ce poste ne se limite pas à la commande. Elle implique une coordination financière et logistique précise. Un acompte, souvent de 50%, est exigé pour lancer la fabrication. Le solde est dû à la livraison. Vous devez donc vous assurer que votre financement est aligné sur cet échéancier. Retarder le paiement, c’est retarder la livraison et, par conséquent, tout le chantier.

Ce tableau résume la séquence idéale pour la gestion de vos fenêtres, un élément central du chemin critique de votre projet.

Points clés pour la commande de fenêtres selon l’avancement du chantier
Phase du chantier Action recommandée Délai typique
Charpente montée Prise de mesures des ouvertures brutes réelles Immédiat
Mesures validées Commande avec acompte 50% 10-16 semaines avant pose
Avant livraison Préparation du financement 2 semaines avant

Pluie et béton : comment adapter le calendrier pour ne pas gâcher la fondation ?

La fondation est littéralement la base de votre projet. Une fondation compromise, c’est toute la structure de la maison qui est en péril. Or, au Québec, le béton est particulièrement vulnérable à deux ennemis : l’eau et le gel. Planifier la coulée des fondations sans tenir compte de la météo est un pari risqué qui peut entraîner des fissures, une faible résistance et, dans le pire des cas, la nécessité de démolir et de recommencer. Une coulée sous une pluie battante peut altérer le ratio eau/ciment en surface, affaiblissant la cure du béton. Pire encore, une coulée juste avant une période de gel intense peut faire éclater le béton qui n’a pas eu le temps de prendre complètement.

Les conditions climatiques du Québec imposent une fenêtre de tir optimale. Idéalement, les travaux de fondation (excavation, coffrage, coulée) devraient être planifiés entre la mi-mai et la mi-octobre. Cette période minimise les risques liés au gel et aux pluies diluviennes. Réaliser des fondations en hiver est possible, mais cela engendre des coûts supplémentaires significatifs. Il faut alors utiliser des adjuvants antigel dans le mélange de béton et installer des couvertures chauffantes pour protéger la coulée, ce qui peut augmenter les coûts de cette étape de 15 à 20%. Ces défis météorologiques sont un facteur non négligeable; ils ont d’ailleurs contribué à une diminution de 23% des dépenses en rénovation en 2023, démontrant leur impact sur les budgets et les calendriers.

Un plan de contingence est donc essentiel. Votre contrat avec l’entrepreneur en coffrage doit inclure une « clause météo » ou « jour de pluie », permettant de reporter la coulée sans pénalité en cas de conditions défavorables. La surveillance des prévisions météorologiques 72 heures avant la date prévue est impérative. Si un risque élevé est annoncé, il est toujours plus sage de reporter d’un ou deux jours plutôt que de risquer des dizaines de milliers de dollars. Prévoyez également une solution pour l’évacuation rapide de l’eau si une averse soudaine inonde le fond de l’excavation juste avant la coulée. Une simple pompe submersible peut sauver la mise.

L’erreur de séquençage qui oblige à défaire ce qui vient d’être fait

L’adage « penser avant d’agir » n’a jamais été aussi vrai que sur un chantier. L’erreur de séquençage la plus frustrante et la plus coûteuse est celle qui vous oblige à démolir un travail fraîchement terminé. Cela se produit lorsque la logique fondamentale d’un chantier n’est pas respectée : du brut vers le fini, et de l’intérieur vers l’extérieur. Chaque étape doit préparer la suivante, et non la gêner. Une rénovation majeure suit une séquence critique bien définie qui commence par la démolition et la modification de la structure, suivie par l’installation des systèmes (plomberie, électricité), puis la fermeture des murs, et enfin, les couches de finition successives.

Voici des exemples classiques d’erreurs de séquençage qui génèrent des coûts et des retards :

  • Peindre les murs avant de sabler les planchers : Le sablage de planchers de bois franc génère une quantité phénoménale de poussière fine qui se déposera sur vos murs fraîchement peints, ruinant le fini et vous obligeant à nettoyer et potentiellement à repeindre. Le sablage doit toujours être l’une des dernières étapes poussiéreuses, juste avant la couche de peinture finale.
  • Installer le plancher de bois franc avant les armoires de cuisine : Les installateurs d’armoires doivent visser les caissons au sol et manipuler des matériaux lourds. Le risque d’égratigner ou d’endommager un plancher neuf est immense. La séquence correcte est : pose des armoires, puis installation du plancher qui viendra s’accoler aux pattes des caissons.
  • Tirer les joints de plâtre après la pose des moulures : Le tirage de joints (plâtrage) est un travail humide et salissant. Il doit être entièrement terminé, sablé et apprêté avant que les boiseries de finition (cadrages, plinthes) ne soient installées.

Pour éviter ces retours en arrière, chaque corps de métier doit intervenir au bon moment. Il est impératif d’établir et de faire respecter un ordre logique des opérations. Par exemple, après la mécanique brute et avant de fermer les murs, une inspection municipale est souvent obligatoire. Omettre cette validation peut vous forcer à tout rouvrir pour prouver la conformité de l’installation, un scénario catastrophe en termes de délais et de budget.

Quand faire livrer et retirer le conteneur pour ne pas encombrer la rue inutilement ?

La gestion du conteneur à déchets peut sembler être un détail, mais une mauvaise planification peut entraîner des maux de tête logistiques, des coûts inutiles et des tensions avec le voisinage et la municipalité. Un conteneur est un mal nécessaire : indispensable pendant les phases de démolition et de construction brute, il devient un obstacle encombrant le reste du temps. La clé est de le commander pour une durée précise et de le faire retirer dès qu’il n’est plus essentiel. Une logistique défaillante est un symptôme de problèmes plus profonds; il n’est donc pas surprenant que, selon les données du secteur de la construction, près de 1 250 entreprises aient dû fermer leurs portes en 2024, souvent en raison de difficultés de gestion.

La première étape est de choisir la bonne taille. Un conteneur trop petit nécessitera des vidanges multiples et coûteuses, tandis qu’un conteneur trop grand occupera un espace précieux pour rien. La taille dépend directement de l’ampleur des travaux. Par exemple, une démolition complète de cuisine nécessitera un conteneur plus grand qu’une simple rénovation de salle de bain.

Le timing de livraison et de retrait doit être synchronisé avec les phases du chantier :

  • Livraison : Le conteneur doit arriver la veille ou le matin même du début de la démolition. Pas avant. Le faire livrer une semaine à l’avance, c’est risquer qu’il soit rempli par les déchets des voisins et occuper un permis de stationnement de la ville pour rien.
  • Retrait : Une fois la démolition terminée et les débris majeurs de construction (retailles de gypse, de bois) évacués, le conteneur doit être retiré. Les déchets de finition (emballages, petits débris) peuvent généralement être gérés avec les collectes municipales régulières. Garder un conteneur de 20 verges sur la rue pendant trois mois est une nuisance et un coût inutiles.

Ce tableau fournit des repères pour choisir la taille et la durée de location de votre conteneur en fonction de vos travaux.

Taille de conteneur selon le type de travaux de rénovation
Type de travaux Taille recommandée Durée typique
Démolition cuisine 10-15 verges³ 3-5 jours
Démolition salle de bain 6-10 verges³ 2-3 jours
Rénovation complète étage 20-30 verges³ 7-10 jours
Toiture complète 15-20 verges³ 2-4 jours

Quand lancer vos travaux extérieurs pour éviter les pénalités de l’hiver ?

Au Québec, l’hiver n’est pas seulement une saison, c’est une contrainte de construction majeure. Lancer des travaux extérieurs au mauvais moment peut non seulement retarder votre projet, mais aussi entraîner des surcoûts importants et compromettre la qualité du travail. La période idéale pour tous les travaux extérieurs – toiture, revêtement, maçonnerie, peinture, aménagement paysager – s’étend de mi-mai à mi-octobre. Durant cette fenêtre, les températures sont clémentes, le sol n’est pas gelé et les risques de précipitations extrêmes sont plus gérables.

Travailler en dehors de cette période optimale est possible, mais comporte des « pénalités » hivernales. Par exemple, la pose d’un revêtement extérieur ou les travaux de maçonnerie par temps froid nécessitent l’installation d’abris chauffés pour protéger les matériaux et les travailleurs, un surcoût qui peut atteindre 15 à 25%. Les adhésifs, les mortiers et les peintures ont des plages de température d’application très strictes; les utiliser par temps de gel peut entraîner une mauvaise adhérence et une durabilité réduite, vous forçant à refaire le travail au printemps. Il est intéressant de noter que malgré ces contraintes, les données de la SCHL montrent une hausse de 42% des mises en chantier au quatrième trimestre 2024, signe que les promoteurs tentent de devancer la demande, quitte à engager ces coûts supplémentaires.

La planification de vos travaux extérieurs doit donc être une priorité dans votre calendrier global. Si vous prévoyez une extension, la fondation et la charpente doivent être terminées bien avant l’arrivée du gel pour permettre la fermeture du bâtiment (« clos et couvert »). Attendre septembre pour commencer une excavation est un pari extrêmement risqué. L’objectif est de s’assurer que l’enveloppe extérieure du bâtiment est complètement scellée avant les premières neiges. Cela permet aux travaux intérieurs de se poursuivre tout l’hiver dans un environnement contrôlé, sans être à la merci de la météo.

Dans quel ordre étayer le plafond avant de couper les montants existants ?

Lorsqu’une rénovation implique de retirer un mur porteur pour créer une aire ouverte, on ne touche pas à la structure même de la maison. La sécurité devient la priorité absolue. L’étayage, qui consiste à supporter temporairement le poids du plafond et des étages supérieurs, est une opération chirurgicale qui ne souffre aucune improvisation. Le faire dans le désordre ou avec un équipement inadapté peut mener à un affaissement, voire à un effondrement de la structure. La séquence d’étayage est dictée par les lois de la physique et les normes de sécurité, notamment celles de la CNESST (Commission des normes, de l’équité, de la santé et de la sécurité du travail) au Québec.

Avant même de toucher à une seule vis, un ingénieur en structure doit valider le plan d’étayage et la nouvelle poutre (en bois d’ingénierie LVL ou en acier) qui remplacera le mur. C’est une étape non négociable. L’ingénieur calculera les charges et déterminera la taille et le positionnement des murs temporaires d’étais. La séquence sécuritaire est la suivante : on construit d’abord les murs temporaires de chaque côté du mur porteur à retirer. Ces murs, composés d’étais ajustables en acier ou de montants de bois, doivent transférer la charge verticalement jusqu’à une structure solide au sous-sol (une poutre, un mur de fondation), et non sur une simple dalle de béton non armée.

Système d'étayage temporaire installé dans une maison en rénovation avec poutres de support

Ce n’est qu’une fois ce système de support temporaire solidement en place et vérifié que l’on peut commencer à couper et à retirer les montants du mur porteur existant. Une fois l’ouverture créée, la nouvelle poutre permanente est installée et mise en charge progressivement. Il est crucial d’attendre au moins 48 heures avant de retirer les murs d’étayage temporaires, le temps que la nouvelle structure s’installe et que l’on puisse vérifier l’absence de tout affaissement.

Séquence sécuritaire d’étayage selon les normes CNESST

  1. Évaluation par un ingénieur : Obtenir un plan d’ingénieur en structure qui spécifie le type de poutre et la méthode d’étayage.
  2. Construction des murs temporaires : Bâtir les murs d’étais de chaque côté du mur porteur, en s’assurant qu’ils reposent sur une structure capable de supporter la charge.
  3. Validation de l’étayage : Faire valider l’installation du système d’étayage par l’ingénieur ou le chargé de projet avant toute démolition.
  4. Retrait du mur porteur : Couper et retirer les montants existants uniquement après que le système de support soit jugé sécuritaire.
  5. Installation de la nouvelle poutre : Installer la nouvelle poutre (LVL ou acier) et la mettre en charge progressivement en ajustant les étais.
  6. Période d’observation : Attendre un minimum de 48 heures pour observer le comportement de la nouvelle structure avant de retirer les murs temporaires.

À retenir

  • La logique « brut vers fini » et « mécanique avant finition » est la colonne vertébrale non négociable de tout calendrier de chantier.
  • Les délais de commande des matériaux à long cycle de production (fenêtres, armoires) dictent le vrai point de départ de votre échéancier, bien avant le premier coup de marteau.
  • La gestion des imprévus n’est pas un signe de faiblesse, mais une stratégie de projet essentielle, nécessitant une provision budgétaire de 10% à 25% selon l’âge du bâtiment.

Comment gérer un imprévu de chantier sans exploser votre budget de plus de 10% ?

Même avec la planification la plus rigoureuse, un chantier de rénovation réserve toujours son lot de surprises. Un imprévu n’est pas une « si » mais un « quand ». La différence entre un projet qui dérape et un projet qui réussit réside dans la capacité à anticiper et à gérer ces imprévus de manière structurée. Le secteur de la rénovation est colossal, et selon l’APCHQ, l’année record a enregistré 20,8 milliards de dollars de dépenses au Québec, un chiffre qui illustre l’ampleur des investissements, mais aussi des risques financiers pour les particuliers.

La première règle est de provisionner un fonds de contingence. Le pourcentage de ce fonds dépend de l’âge et de l’état de votre propriété. Pour une maison centenaire, où l’on peut s’attendre à trouver de l’amiante, du plomb, des problèmes de plomberie en fonte ou une structure affaiblie, il est sage de prévoir 20 à 25% du budget total pour les imprévus. Pour un bungalow de banlieue des années 80, un fonds de 8 à 10% est généralement suffisant. Ce n’est pas de l’argent « perdu », c’est une assurance contre les retards et le stress.

Lorsqu’un imprévu survient (par exemple, une poutre pourrie découverte lors de la démolition), il faut l’aborder méthodiquement.

  1. Formaliser le changement : Tout travail non inclus dans le devis initial doit faire l’objet d’un « avenant au contrat ». Ce document écrit doit détailler la nature du travail supplémentaire, son coût et son impact sur l’échéancier. Ne jamais accepter un changement sur une simple poignée de main.
  2. Distinguer les types d’imprévus : Il y a les imprévus « bloquants » (un problème structurel qui doit être réglé pour continuer) et les « optionnels » (une opportunité d’amélioration non essentielle). Concentrez votre fonds de contingence sur les premiers.
  3. Négocier et vérifier : Si l’imprévu résulte d’une omission évidente de l’entrepreneur dans son devis initial, une discussion sur le partage des coûts est légitime. En cas de litige, n’hésitez pas à consulter l’Office de la protection du consommateur pour connaître vos droits.

Gérer les imprévus, c’est avant tout gérer le risque. En provisionnant un budget adéquat et en formalisant chaque changement, vous gardez le contrôle sur votre projet et évitez que les surprises ne transforment votre chantier en gouffre financier.

Pour que votre projet reste sur les rails, il est crucial de revoir les stratégies de gestion des imprévus qui protègent votre budget.

Maintenant que vous maîtrisez la séquence logique et les points de contrôle d’un chantier, l’étape suivante consiste à appliquer cette rigueur à votre propre projet. Obtenir une analyse détaillée de votre situation par un chargé de projet ou un technologue professionnel peut vous permettre de valider votre calendrier, de chiffrer précisément votre fonds de contingence et d’anticiper les goulots d’étranglement spécifiques à votre maison.

Rédigé par Marc-André Tremblay, Entrepreneur général certifié RBQ avec 20 ans d'expérience dans la gestion de chantiers résidentiels au Québec. Expert en rentabilité de projet, estimation de coûts et navigation des règlements municipaux.
